算电协同与大模型训练供电可靠性深度研究报告

更新时间:2026-03-17点击次数:

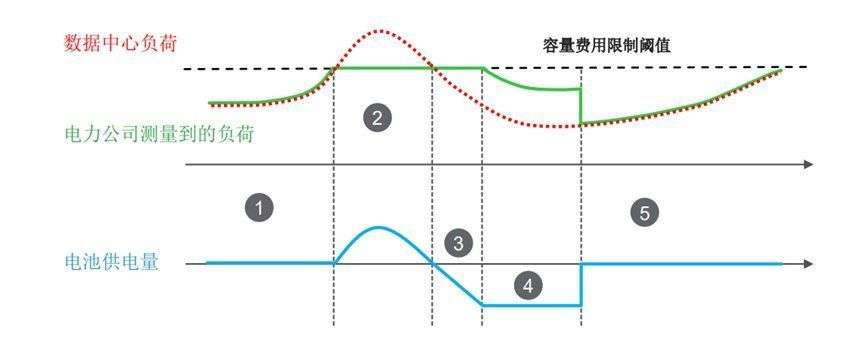

算电协同与大模型训练供电可靠性深度研究报告(图1)

  市场对 “算电协同” 与 “绿电直供大模型实时训练” 的概念混淆,正形成致命投资误导。本报告基于国家发改委、中国信通院、国家电网等权威机构 2023-2026 年政策文件与实证数据,结合头部 AI 企业训练中心的实际供电架构,明确以下核心结论:

  :算电协同是 “算力优化电、电支撑算” 的双向调度机制 —— 通过 AI 算法预测风光出力、动态迁移可延迟算力任务,实现绿电消纳与电网峰谷差降低的双重目标;绿电直供是物理专线连接的能源供给模式。二者无直接关联,算电协同的核心价值是降低算力运营成本,而非保障大模型实时训练的供电稳定性 。

  :大模型实时训练 / 推理对供电可靠性要求达 99.999%(年计划外停机≤5 分钟),电压波动容忍度≤±2%,仅能由火电、核电、大型水库水电等基荷电源支撑。风光电因间歇性(光伏出力系数 15%-25%、风电 25%-40%),仅可接入 “算随电调” 链路的非实时任务(如预训练、数据备份),绝无可能直接支撑实时训练负荷 。

  :三类典型误导 ——“风光电直供实时训练”“100% 绿电驱动 AI”“算电协同 = 零碳算力”,均偷换概念或混淆物理直连与绿证交易的边界,本质是营销包装,对真金白银的投资决策构成致命威胁 。

  :大模型训练是 “基荷电的游戏”,核心筛选指标为基荷电源占比≥70%、供电冗余≥2N、电价≤0.08 美元 / 千瓦时(西部)或≤0.12 美元 / 千瓦时(东部)。算电协同的真机会集中于算力调度软件、长时储能、液冷技术与 SMR 小型核反应堆,伪机会则是所有声称 “绿电直供实时训练” 的项目 。

  大模型训练的供电可靠性要求,并非行业自定的高标准,而是由芯片、算法与工程实践共同决定的物理刚性约束 —— 任何微小的供电波动,都可能导致数周的训练成果瞬间归零。这种约束并非抽象的技术指标,而是已被头部企业的实际运营案例反复验证的 “生死线 数据中心级的国家标准刚性约束

  2026 年住建部修订的《数据中心设计标准》(GB50174-2026)征求意见稿,首次针对 AI 算力中心新增专项供电冗余要求:需采用

  的供电架构 —— 这一标准较传统 A 级数据中心的 “2N 冗余” 更为严格,核心是通过多回路独立供电 + 毫秒级响应储能,对冲任何单回路故障风险。同时,主机房活荷载从旧标 8kN/m² 提升至 12kN/m²,专门适配高密度 GPU 集群的承重需求(如 NVIDIA H100 集群的单位面积重量是传统服务器的 3 倍以上) 。国家能源局对 A 级数据中心(大模型训练主力)的供电可靠性要求为≥99.999%,对应年计划外停机时间≤5 分钟 —— 这一标准甚至高于金融机构的核心交易系统(要求 99.99%,年停机≤52 分钟)。超算中心专项标准 T/CCUA 016—2021 进一步强制要求:电压总谐波畸变率(THD)≤3%,否则会干扰 GPU 的浮点运算精度;而 AI 数据中心(AIDC)的行业推荐阈值更严格,为 THD1.5%,因为高谐波会导致芯片内部电路的信号干扰,甚至触发硬件保护机制 。

  这些标准的核心逻辑,是由大模型训练的特性决定的:实时训练任务一旦中断,不仅会损失当前批次的算力投入,更会导致模型参数同步失败 —— 万亿参数模型的参数文件通常超过 10TB,中断后重训需要重新加载全部参数并回滚到上一个检查点,数周的训练成果可能瞬间归零。Meta 在 Llama3.1(405B 参数)的训练中就曾遭遇频繁中断:其 1.6 万卡集群在 54 天训练期内累计中断 419 次,平均每天近 8 次故障,直接导致训练周期延长 12 天,额外算力成本超 2000 万元 。

  从芯片级参数看,NVIDIA H100 的核心电压动态范围仅为 0.7V-1.05V,纹波要求 50mV(相当于电压波动的 0.005% 以内),瞬时电流波动 5%—— 这意味着,即使是 0.1V 的电压波动,也可能导致 H100 触发降频保护,而瞬时电流波动过大则会引发电源模块的过载跳闸。行业通用标准明确:下一代 GPU(如 NVIDIA H200)的电压偏差容忍度≤±3%,否则会直接触发降频或宕机;而 AMD MI300 系列虽未公开具体参数,但其 TDP 达 750W(H100 为 700W),对供电稳定性的要求只会更严格 。

  芯片厂商的官方技术文档虽未直接披露 “中断损失”,但第三方机构的实测数据显示:7B 参数模型中断后重训,需额外消耗数十万元算力成本;而数据中心的每分钟宕机成本平均达 9000 美元(Uptime Institute 2025 年调研数据)—— 对于万卡级集群而言,每小时的停机损失就超过 50 万美元 。

  能满足大模型实时训练要求的电源,只有火电、核电、大型水库水电三类基荷电源 —— 这类电源的共同特征是,可稳定提供 7×24 小时的连续电力,不受季节、天气或时段的影响。从出力系数看,大型水库水电的出力系数 85%,核电 90%,火电 70%;而风电仅为 25%-40%,光伏为 15%-25%,核心差异在于 “可预测性”:风光电的出力波动是毫秒级的(如云层遮挡可导致光伏出力在 10 分钟内下降 50%),而基荷电源的出力波动可控制在 ±1% 以内 。

  这种差异的本质,是能源的物理属性决定的:风光电属于 “间歇性电源”,其出力完全依赖自然条件;而基荷电源属于 “可控电源”,可通过人工调度精准匹配负荷需求。即使配备储能,也只能平滑短时间的波动 —— 例如,2 小时储能仅能应对 10 分钟级的出力下降,无法覆盖夜间(光伏)或无风期(风电)的长时间缺口。因此,风光电仅能接入 “算随电调” 链路的非实时任务,如预训练、数据备份、非实时推理,这类任务允许延迟数小时甚至数天,可通过智能调度适配风光的间歇性 。

  头部 AI 企业的实际供电架构,最能体现行业的真实选择 —— 无论中美,其核心逻辑均为 “基荷电源为主 + 储能备份 + 多级冗余”,差异仅在于基荷电源的结构与成本,而非 “绿电直供” 的营销概念。

  其张家口 AI 数据中心的峰值负荷达 18 万千瓦(相当于 15 万户家庭的同时用电规模),配套 200MWh 储能系统 —— 该储能系统采用 “锂电池 + 飞轮” 组合,可在毫秒级响应负荷波动,同时配备双路市电 + N+1 柴油发电机的冗余架构,确保任何单回路故障都不会影响供电。其西部算力节点的绿电占比超 90%,但核心逻辑是 “算随电调”:通过自研的算力调度系统,将可延迟的预训练任务迁移至绿电富集时段(如白天光伏大发时),而实时训练任务则 100% 由火电 / 核电基荷支撑。例如,其豆包大模型的实时训练集群,就部署在靠近火电基地的张家口园区,而非绿电占比更高的西部节点 。

  阳泉智算中心采用 HVDC 离线 + 分布式锂电池(BBS)架构,彻底去除了传统 UPS—— 这一架构的供电效率提升至 99.5%,较传统 UPS 方案降低约 3% 的能耗。其配套的阳泉青于蓝容释储能电站容量达 400MWh,单次最高放电 40 万度,但该储能仅用于平滑电网峰谷负荷,并未直接接入实时训练回路。其核心逻辑是 “基荷兜底 + 绿电补充”:基荷电源占比≥70%,主要来自山西本地的火电与水电,绿电仅作为辅助能源接入非实时任务链路 。

  2024 年自建数据中心的绿电占比达 71%,并落地国内首个 “风光储” 一体化数据中心微电网项目(河北怀来)—— 该项目年发电量 1400 万度,可满足数据中心 15% 的非实时任务用电需求,年减碳近 8000 吨。但腾讯明确披露,实时训练任务的供电仍以核电(如广东大亚湾核电)为核心基荷,绿电仅用于非实时任务 。

  kaiyun下载地址

  呼和浩特智算中心是全球运营商领域内规模最大的单体液冷智算中心,采用供配电 2N 冗余架构 —— 即双回路独立供电,任何一条回路故障时,另一条回路可在毫秒级接管全部负荷。该中心绿电占比达 86%,但核心负荷(如九天大模型的实时训练)的基荷电源为内蒙古本地的火电与风电配套储能,绿电仅用于非实时的模型微调任务。其算力调度系统可实现上海、安徽、新疆三地的跨区域调度,将可延迟任务迁移至绿电富集地区,进一步降低运营成本 。

  其德州 Stargate 项目配备 29 台 GE 燃气轮机(总容量近 1GW)+1GW/4GWh 储能系统,直接绕开公用电网自建供电系统 —— 这一配置的核心目的,是避免公用电网的波动(如 2021 年德州冬季风暴导致的电网崩溃)影响实时训练。该项目的基荷电源为燃气轮机(出力系数 80%),储能仅作为调峰手段,确保 7×24 小时的连续供电。OpenAI 的内部文档显示,其燃气轮机的年运行时间超过 8000 小时,占总供电量的 70% 以上 。

  与 Kairos Power 签署 SMR(小型模块化反应堆)主开发协议,计划 2030 年投产首座 50MW 试点项目,2035 年前部署 500MW 核电集群 —— 这一布局的核心逻辑,是核电的出力系数 90%,且零碳排放,是未来基荷电源的最优解。谷歌的训练中心目前以核电为核心基荷,占比≥70%,绿电仅作为辅助能源接入非实时任务链路 。

  已锁定超 6GW 核电资源,成为全球最大的核电买家 —— 这一决策的核心驱动因素,是核电的稳定性与低成本。Meta 的内部报告显示,核电的度电成本约 0.2 美元 / 千瓦时,较燃气轮机低 30%,且出力稳定,可完全满足实时训练的要求。其训练中心的基荷电源 100% 为核电,绿电仅用于非实时任务 。

  从全生命周期成本(LCOE)看,三类基荷电源的成本结构存在显著差异,但均具备支撑大模型训练的经济性:

  :含煤价、碳成本、灵活性改造的综合成本为 0.30-0.45 元 / 千瓦时 —— 其中碳税成本已接近燃料成本的 30%,但火电的优势是调峰响应速度快(10 分钟),可快速应对算力负荷的突变 。

  :华龙一号三代核电机组的单位造价约 1.6 万元 / 千瓦,是同等容量煤电机组的 3-4 倍,折旧成本占度电成本的 40%-50%,但燃料成本仅占 15%-20%,机组利用小时数超 7500 小时,全生命周期成本为 0.35-0.45 元 / 千瓦时。随着技术进步,核电的成本仍有下降空间(如中国广核的度电成本已降至 0.2 元 / 千瓦时) 。

  :存量水电站的度电成本为 0.1-0.3 元 / 千瓦时,折旧期满后盈利可持续释放 —— 例如,长江电力的葛洲坝水电站,折旧期满后度电成本仅 0.05 元 / 千瓦时,具备显著的长期成本优势。但水电的缺点是受季节影响较大(如枯水期出力下降),需配套火电或储能兜底 。

  算电协同的核心是 “双向适配”,而非 “绿电直供”—— 其本质是通过算力任务的灵活性,适配新能源的间歇性,而非让新能源去适配算力的刚性需求。这一逻辑,是由能源的物理属性与算力的技术特性共同决定的。

  算电协同的政策内涵,经历了从 “单一消纳” 到 “双向赋能” 的清晰演进:2023 年 12 月,国家发改委等五部门首次提出 “算力电力协同”,核心目标是解决东数西算的能源消纳问题;2025 年,政策明确其核心是 “双向赋能”—— 即 “算优化电(AI 算法预测风光出力、调度负荷,降低电网峰谷差)、电支撑算(分场景保障算力稳定供电)”;2026 年政府工作报告首次将 “算电协同” 纳入新基建工程,标志着其从行业探索升级为国家战略 。

  国家发改委明确,算电协同通过两种核心模式实现动态匹配,且二者的边界绝对清晰:

  :利用算力任务的 “可转移、可延迟” 特性,主动适配新能源的波动。例如,当西部光伏中午大发时,将长三角的预训练任务迁移至宁夏中卫的智算中心;当夜间风电减弱时,再将任务切回东部。中国移动的 “云霆” 算电协同调度系统,已实现上海、安徽、新疆三地的跨区域联动,可将绿电消纳率提升 15 个百分点 。

  :针对实时训练任务,由电网提供 “基荷电源 + 三级冗余保障”,确保 7×24 小时不中断。核心逻辑是 “基荷兜底 + 冗余备份”:基荷电源占比≥70%,同时配备 UPS + 柴油发电机 + 储能的三级冗余,任何一级故障都能被后续环节覆盖。例如,国家能源集团的江苏电力基地,就为字节跳动的实时训练集群提供了 “火电基荷 + 2 小时储能 + N+1 柴油发电机” 的三级保障 。

  中国信通院 2025 年《算力电力协同发展研究报告》明确指出:超大规模智算中心(大模型训练主力)必须以火电 / 核电 / 大型水电为基荷,占比≥70%;风光电仅作为辅助能源,通过电网消纳后接入,或用于可转移任务调度。这一结论的核心依据,是风光电的间歇性无法满足实时训练的刚性要求 —— 即使是西部最优质的光伏资源,也会因夜间、阴雨天气中断出力;风电则受风速变化影响,出力波动可达 ±30% 。

  :包括预训练、数据备份、非实时推理,供电要求为 99.9%(年中断≤8.76 小时),电压波动容忍度 ±5%,负荷波动可平滑调节,绿电接入比例可达到 80% 以上。这类任务的核心是成本优化,而非稳定性 。

  :包括万亿参数大模型实时训练、高并发 AI 服务(如抖音推荐算法),供电要求为 99.999%(年中断≤5 分钟),电压波动容忍度≤±2%,负荷波动瞬时变化幅度可达 30%,绿电接入比例仅可作为辅助能源(≤30%)。这类任务的核心是稳定性,而非成本 。

  绿电应用的真实场景,远非市场宣传的 “100% 绿电直供”。从政策定义看,发改委 2025 年《关于有序推动绿电直连发展有关事项的通知》(650 号文)明确:绿电直连需满足 “专用线% 自发自用、不得向公共电网反送电” 的条件,但这类项目仅能接入可转移任务的调度链路 —— 即使是 “物理直连”,也必须配备基荷电源兜底:若光伏电站突然因阴天出力下降,火电需在 10 分钟内补能,否则负荷缺口将导致设备跳闸 。

  :从电网购买普通电力,同时在绿证市场购买对应电量的绿证,以此抵消碳排放,但物理供电仍来自公共电网,并未与风光电站直接连接。这类模式仅能满足 ESG 合规需求,无法保障供电稳定性 —— 哪怕企业买了 100% 的绿证,若公共电网出现波动,实时训练仍会中断。例如,协鑫能科在宣传中声称 “具备为智算中心提供 100% 绿电直供的能力”,但实际披露的 2024 年数据显示:其绿电交易 4.42 亿千瓦时,绿证对应电量 12.24 亿千瓦时 —— 本质是通过绿证交易获得 “100% 绿电” 的环境属性认证,而非物理专线直供 。

  :从电网购买已消纳绿电的电力,绿电占比可达到 80% 以上,但物理供电仍来自公共电网,需基荷电源兜底。例如,中国移动呼和浩特智算中心的绿电占比达 86%,但核心负荷的基荷电源为火电,绿电仅用于非实时任务 。

  第四章 市场误导与投资陷阱:三类致命线 年算电协同纳入新基建后,市场上出现了大量混淆概念的误导话术。这些话术的核心逻辑,是偷换 “可转移任务” 与 “实时训练” 的边界,或用 “绿证交易” 伪装 “物理直连”,对投资决策构成致命威胁。

  线 月发改委《关于有序推动绿电直连发展有关事项的通知》明确,绿电直连需满足 “专用线% 自发自用、不得向公共电网反送电” 的条件 —— 但这类项目,全部仅能接入可转移任务的调度链路。即使是 “物理直连”,也必须配备基荷电源兜底:比如,若光伏电站突然因阴天出力下降,火电需在 10 分钟内补能,否则负荷缺口将导致设备跳闸 。

  协鑫能科在宣传中声称 “具备为智算中心提供 100% 绿电直供的能力”,但实际披露的 2024 年数据显示:其绿电交易 4.42 亿千瓦时,绿证对应电量 12.24 亿千瓦时 —— 本质是通过绿证交易获得 “100% 绿电” 的环境属性认证,而非物理专线直供;更关键的是,其服务的客户均为预训练、数据备份类非实时任务,从未涉及万亿参数大模型的实时训练 。

  :混淆 “绿证交易” 与 “物理直连” 的边界,将 “环境属性抵消” 包装成 “零碳电力直供”。

  线% 绿电” 的宣传,几乎全部基于绿证交易 —— 企业从电网购买普通电力,同时在绿证市场购买对应电量的绿证,以此抵消碳排放,但物理供电仍来自公共电网,并未与风光电站直接连接。这类模式仅能满足 ESG 合规需求,无法保障供电稳定性:哪怕企业买了 100% 的绿证,若公共电网出现波动,实时训练仍会中断 。

  监管红线 月《关于加强绿色电力证书与节能降碳政策衔接大力促进非化石能源消费的通知》明确,严查绿证核发、交易中的虚假交易、伪造数据行为。浙江针对绿电直连项目设置了刚性红线%—— 若项目无法满足,将被认定为违规,责令整改甚至关停 。

  :混淆 “碳排放抵消” 与 “零碳电力直供” 的边界,将绿电消纳带来的碳排放降低,包装成 “零碳电力直接驱动算力”。

  算电协同的核心目标是 “绿电消纳最大化 + 算力成本最小化”,而非 “零碳电力直供”。即使是算电协同的标杆项目,基荷电源仍需依赖火电或核电 —— 比如,宁夏中卫的智算中心,绿电占比达 85%,但仍配备了 20% 的火电作为基荷兜底,其碳排放仅能降低,无法实现真正的 “零碳” 。

  :中国信通院 2025 年《算力电力协同发展研究报告》明确指出,这类误导会直接干扰投资决策:“若将绿电消纳带来的碳排放降低,等同于零碳电力直供,将导致投资者忽视基荷电源的刚性需求,最终因供电稳定性不足,造成重大经济损失” 。

  第五章 投资决策框架:真机会与伪机会的严格边界基于上述权威结论,本报告提出算电协同产业链的投资筛选逻辑 —— 核心是 “区分真需求与伪需求,聚焦刚性保障环节”,避免被概念炒作误导。

  以下指标是智算中心承接大模型训练订单的刚性门槛,任何一项不满足,都应直接排除在投资标的之外:

  :西部枢纽节点≤0.08 美元 / 千瓦时,东部枢纽节点≤0.12 美元 / 千瓦时 —— 大模型训练的电力成本占总运营成本的 45%-70%,若电价超过该阈值,项目的盈利空间将被完全压缩 。

  :国家枢纽节点≥80%—— 这是 2026 年新基建政策的刚性约束,未达标的项目将无法获得审批或补贴 。

  根据落地确定性与业绩弹性,核心受益赛道可分为五类,其中储能与液冷是最具确定性的短期机会:

  :算电协同的核心是解决风光的间歇性问题,储能是实现 “算随电调” 的物理基础 —— 没有足够的储能,绿电无法被有效存储,跨时段调度也就无从谈起。国家能源局要求新建智算中心储能比例≥15%、供电时长≥2 小时,存量项目需在 2026 年底前完成改造,这将直接催生千亿级的储能需求 。

  :宁德时代中标庆阳算力枢纽 2GWh 储能电站,阳光电源的储能逆变器 + 源网荷储一体化方案已服务超 10 个国家级算力枢纽,协鑫能科自持 840.54MW 储能(其中电网侧 800MW),其 “绿电 + 储能 + 液冷智算 + 虚拟电厂” 的全链路闭环方案,已获得头部 AI 企业的批量订单 。

  :政策要求智算中心 PUE≤1.25,而传统风冷的 PUE 通常在 1.5 以上,无法满足要求。浸没式液冷可将 PUE 降至 1.04-1.15,是高密算力集群的唯一选择 —— 随着大模型参数规模的提升,单机架功率已从传统的 5-10kW 跃升至 30-50kW,甚至 140kW+,液冷的刚需属性将进一步强化 。

  :曙光数创中标字节跳动 AI 万卡集群,订单同比增长 200%,其浸没式液冷技术的市场份额超 30%;英维克获得谷歌 20-30 亿元的液冷设备订单,是海外 AI 巨头的核心供应商 。

  :算电协同的本质是 “调度”—— 没有智能调度系统,无法实现算力与电力的双向适配。这类企业是算电协同的 “大脑”,负责预测风光出力、调度算力任务、优化电网负荷,其技术壁垒直接决定了项目的绿电消纳效率与供电稳定性 。

  :国电南瑞的算电协同业务订单已排产至 2027 年,其虚拟电厂接入电网自动化系统的市场占比超 80%;南网数字打造了全国首个电碳算协同运营系统,在华南地区算力枢纽建设中形成了垄断性布局 。

  :东数西算的核心是 “算力西移、电力东送”,但西部的绿电需要通过特高压通道输送至东部,而东部的高密算力负荷也需要更稳定的输配电设备支撑。特高压 / 输配电设备是连接东西部算力与电力的物理桥梁,其需求将随算电协同的推进持续增长 。

  :特变电工的特高压变压器订单排期至 2027 年,其在新疆昌吉建设的 5000P 智算中心,同步自建 200MW 风光绿电项目实现直供,算力运营电价低至 0.25 元 / 度;思源电气的 SVG(静止无功发生器)设备已中标多个算力枢纽项目,市场份额超 40% 。

  :核电是唯一能同时满足 “大容量、零碳排、24 小时稳定” 的基荷电源,是大模型实时训练的终极能源保障。SMR(小型模块化反应堆)体积仅为传统核电站的 1/10,建设周期仅 36 个月(比传统核电快 40%),可灵活部署于算力枢纽附近,无需依赖长距离输电 —— 这完美适配了智算中心的分散化布局需求 。

  kaiyun下载地址

  :景业智能设立了小堆 SMR 子公司景瀚能动,聚焦 AI 数据中心供电场景;国家电投的 “核能数据岛” 示范项目正处于论证阶段,计划 2026 年建成首座适配数据中心的 SMR;中核科技的 “玲龙一号” 是全球首个陆上商用 SMR,预计 2026 年并网发电,已有多家头部 AI 企业表达了合作意向 。

  :核心缺陷是忽视了风光的间歇性本质,没有基荷电源兜底,无法保障实时训练的稳定性。即使宣传为 “物理直连”,也仅能服务可转移任务,无法承接头部企业的核心订单 。

  :典型项目如柴达木绿色微电网算力中心、腾格里人工智能零碳孵化基地 —— 这类项目通常依赖长时储能支撑,但储能的放电响应时间无法满足实时训练的毫秒级要求,且储能成本极高,长期运营必然亏损 。

  :核心缺陷是混淆了绿证交易与物理直连的边界,其宣传的 “100% 绿电” 仅为环境属性认证,实际供电仍依赖公共电网,无法保障稳定性 。

  :无法应对风光出力的突然下跌,一旦出现极端天气,将直接导致负荷缺口,引发设备跳闸或训练中断 。

  2026-2027 年是算电协同的政策落地期,也是行业格局的洗牌期。从投资优先级来看:

  :储能、液冷、算力调度软件 —— 这些是政策刚性要求的 “必配环节”,需求确定性最高,业绩弹性最大。比如,储能的市场规模将随智算中心的建设同步增长,液冷的渗透率将从 2025 年的 20% 提升至 2027 年的 60% 以上 。

  :特高压 / 输配电设备 —— 受益于东数西算的跨区域电力输送需求,订单确定性较高,但业绩弹性略低于储能与液冷 。

  :核电 / SMR—— 长期逻辑明确,但短期(1-2 年)内,SMR 仍处于示范项目阶段,大规模商业化还需等待技术验证与政策落地,暂不具备大规模投资价值 。

  :算电协同是优化大模型训练成本的重要手段,但绝不是改变供电本质的 “魔法”—— 大模型训练的核心逻辑,永远是 “基荷电源的稳定性优先于绿电占比”。投资 AI 算力产业链,必须回归电力物理本质:盯紧基荷电源占比、供电冗余标准、电价成本这三大硬指标,才能避免被概念炒作误导,在行业洗牌中把握真正的机会。
